自11月中旬至今,,,,,,,,宝丰路硚口路快速化(建设大道~京汉大道)改造工程全力推动桩基施工,,,,,,,,项目部在扩展已有断面的同时积极开拓新断面,,,,,,,,桩基施工作业正火热进行中。。。。。。。

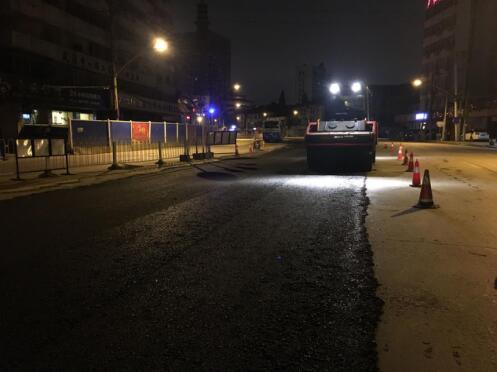

11月以来,,,,,,,,项目部克服解放大道段交通繁杂、人流量大等多重困难,,,,,,,,通过与业主及交管部门的层层协商,,,,,,,,在扩展解放大道西侧桩基施工断面的同时,,,,,,,,新开了解放大道东侧、人防区域及宝丰路桩基施工断面。。。。。。。在此基础上,,,,,,,,项目部加速推进桩基施工作业,,,,,,,,共完成102根桩基及51根支护桩施工任务。。。。。。。与此同时,,,,,,,,为使宝丰路段交通更为顺畅,,,,,,,,项目部于11月下旬及时摊铺了该段650米沥青砼路面,,,,,,,,有效解决了路面高差问题,,,,,,,,在一定程度上缓解了沿线交通压力,,,,,,,,也因此得到了交管部门的充分肯定。。。。。。。受10kv和110kv架空高压线的影响,,,,,,,,该工程解放大道段第一联箱梁浇筑工作有所滞后。。。。。。。对此,,,,,,,,项目部及时与上级部门沟通,,,,,,,,积极协调高压线入地事宜。。。。。。。根据协调结果,,,,,,,,项目部预计可在2017年3月完成下线入地工作,,,,,,,,届时将立即着手解放大道第一联箱梁的浇筑施工。。。。。。。
下个月,,,,,,,,宝丰路硚口路快速化(建设大道~京汉大道)改造工程项目部将在保安全、抓质量的前提下,,,,,,,,加快施工进度,,,,,,,,力争在年前完成各断面全部桩基施工任务。。。。。。。( 占婷 文/图)
