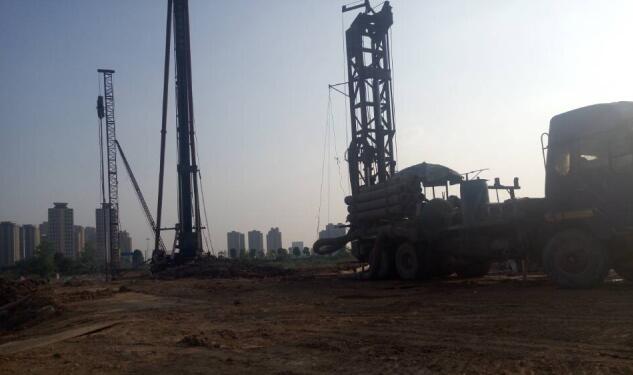

9月,,,,,,武汉新区总港路工程施工第二标段完成施工产值234.7万元,,,,,,该工程本月主要完成清幽路-四新北路段部分断面的土方清理,,,,,,水泥土双向搅拌桩浇筑及钻孔灌注桩桩基施工。。。。。。。。下月该工程主要进行已完成断面排水施工及桥梁剩余部分灌注桩桩基施工。。。。。。。。
9月持续的晴好天气,,,,,,为项目部抢抓进度提供了大好时机。。。。。。。。在道路方面,,,,,,该工程已完成清幽路-环湖北路段清表外弃土方2800方,,,,,,围堰下抛石挤淤3400方,环湖北路-四新北路段浇筑水泥土双向搅拌桩1431根;;;;;;;;桥梁方面完成4根钻孔灌注桩桩基施工。。。。。。。。目前,,,,,,该工程清幽路-环湖北路段正进行水泥土双向搅拌桩施工;总港路朝宗门桥正在进行剩余钻孔灌注桩桩基施工。。。。。。。。由于该工程清幽路-环湖北路段预应力管桩桩长不符合设计要求,,,,,,导致该工程施工进度缓慢。。。。。。。。该项目部在与勘测及设计单位进行积极沟通后,,,,,,出具了可行性施工方案,,,,,,并集中人力采取两班倒的方式全力抢抓施工进度,确保该项目按计划进行。。。。。。。。
下月,,,,,,武汉新区总港路工程施工第二标段将完成总港路朝宗门桥剩余12根桩基施工,,,,,,并持续推进已完成水泥土搅拌桩施工段面的排水施工。。。。。。。。(w66利来公司 程思 文/图)
